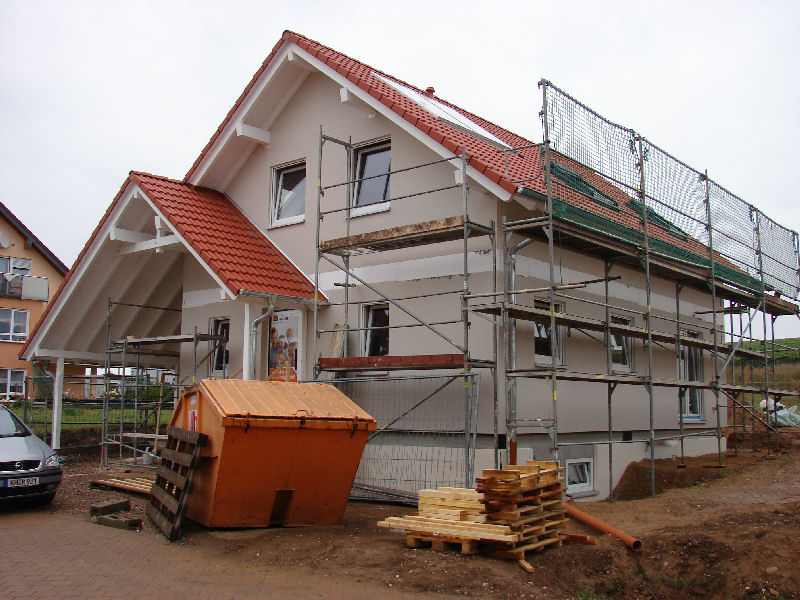

Gerüst ist weg

Heute wurde das Gerüst abgebaut und man hat endlich einen freien Blick auf die frisch verputzte Fassade. Diese Woche wurden auch die Innenwände verspachtelt, der Spritzputz aufgebracht und gestrichen.

Fassade1 Fassade2

BlowerDoor®-Messung

Um die Luftdichtigkeit des Hauses nachzuweisen, wurde heute die BlowerDoor®-Messung durchgeführt. Der Messwert (n50) gibt an, wie oft die Gebäudeluft pro Stunde gegen die Außenluft ausgetauscht wird. Je niedriger der n50-Wert, desto geringer die Luftwechselrate und um so dichter die Gebäudehülle.

Wir haben eine Luftwechselrate von 0,64 pro Stunde. Der geforderte Messwert musste unter 1,5 liegen. Also, alles dicht!

BlowerDoor Messeinrichtung

Armierungsputz

Heute waren die Verputzer da und haben den Armierungsputz aufgetragen. Nächste Woche folgt dann der Edelputz und die Malerarbeiten an der Fassade.

Rohbauphase abgeschlossen

Am Freitag ist das Hausmontage-Team wieder abgereist. Das Dach ist gedeckt und die Regenrinne montiert. Die Kellerfenster wurden eingebaut und der Dachstuhl gedämmt. Ebenso wurden alle Decken und Wände geschlossen.

Unser Haus steht

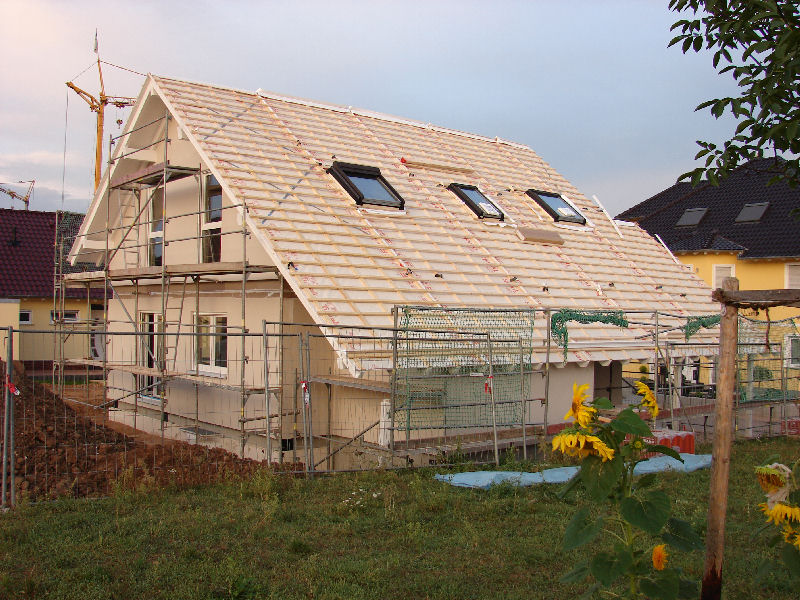

Die Montagetruppe von FingerHaus war sehr schnell und so stand unser Haus an nur einem Tag. Hier schon mal die ersten beiden Bilder von heute morgen.

Haus1 Haus2

Unser Haus wird gestellt

Als wir heute morgen gegen 5:30 Uhr zur Baustelle kamen, war schon mächtig was los. Der Kran und auch der LKW mit den Erdgeschoßwänden war schon da. Dann ging es Schlag auf Schlag…

05:50 Uhr: Einbau der Kellertreppe

06:10 Uhr: Die 1. Wand wird gestellt
06:30 Uhr: Die ersten 4 Außenwände stehen

09:20 Uhr: Das 1. Deckenelement wird montiert
10:30 Uhr: Die Decke ist fertig
10:50 Uhr: Einbau der Dachgeschosstreppe

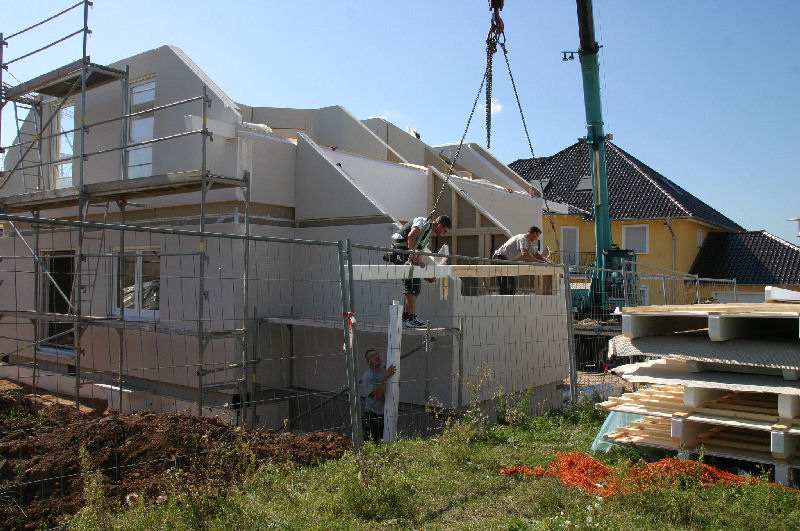

12:00 Uhr: Giebel- und Kniestockwände stehen bereits

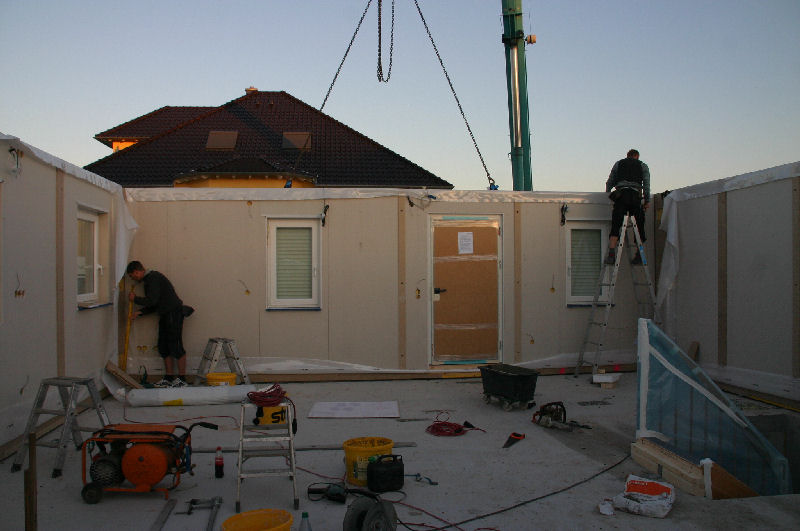

12:15 Uhr: Gerüst wird gestellt
15:30 Uhr: Montage der Dachgeschossdecke

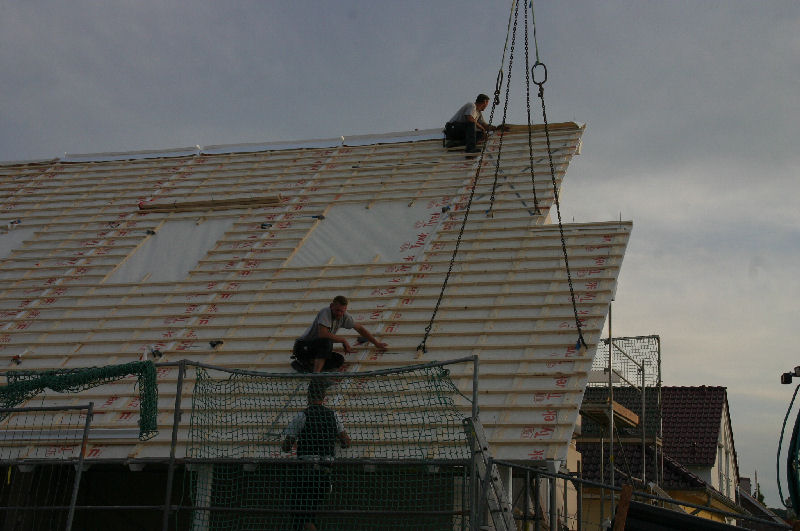

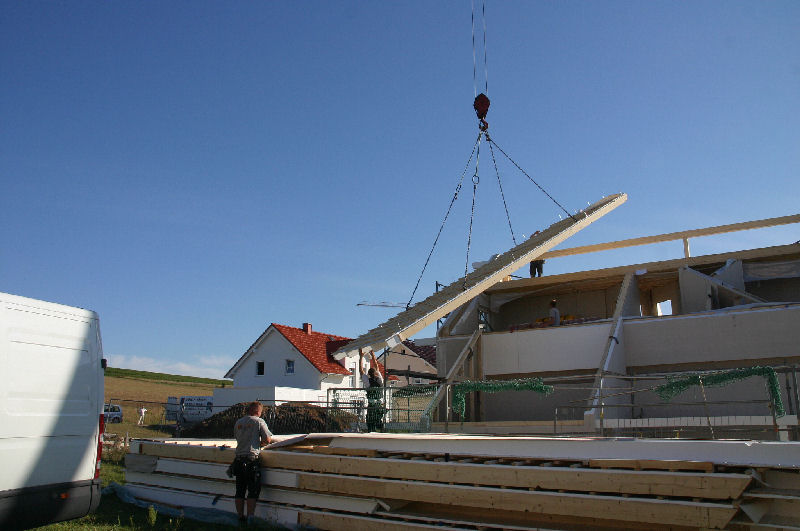

16:05 Uhr: 1. Dachelement wird montiert
18:00 Uhr: Das Dach ist geschlossen
18:15 Uhr: Vordach montiert

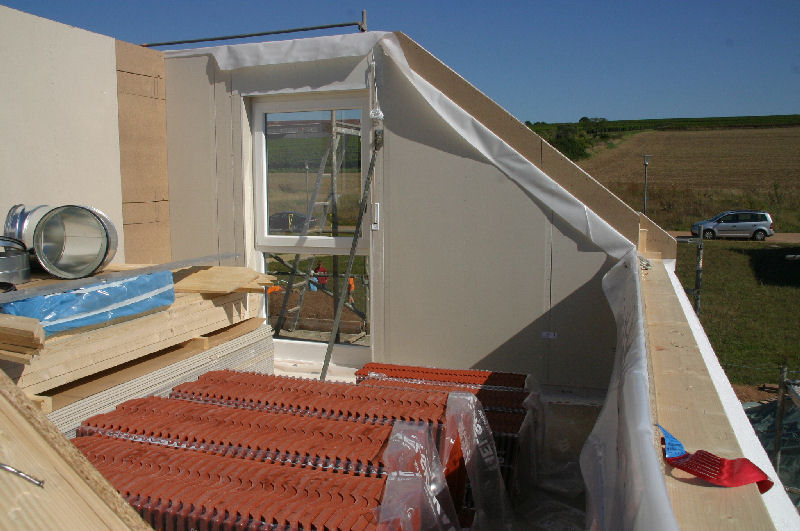

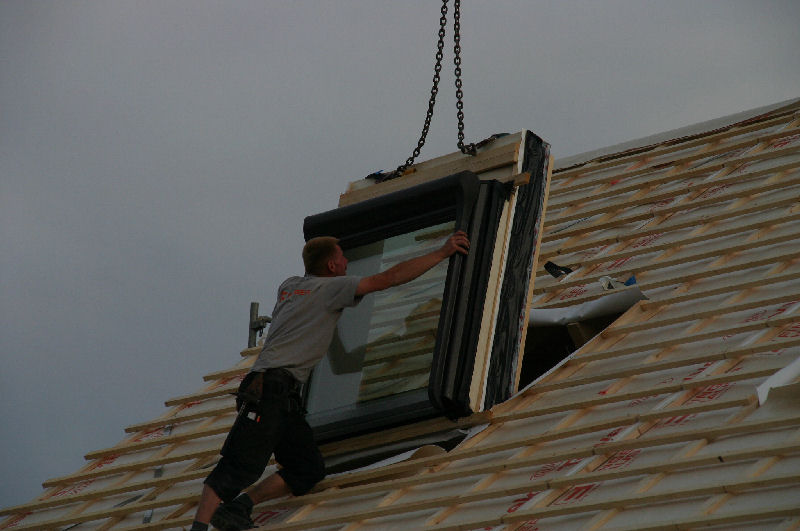

18:45 Uhr: Dachflächenfenster eingebaut
19:05 Uhr: Montage der Solaranlage
19:10 Uhr: Fertig 🙂

Montage01 Montage02 Montage03
Montage04 Montage05 Montage06
Montage07 Montage08 Montage09

Bautreppe

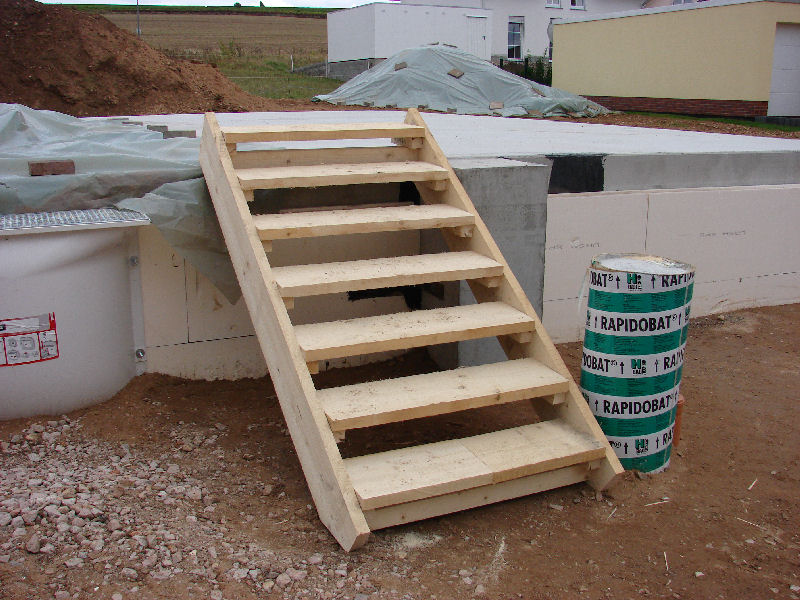

Heute hab ich zusammen mit meinem Vater die provisorische Treppe für den Hauseingang aus Baudielen zusammengeschraubt. Das Ergebnis kann sich sehen lassen!

Bautreppe

Baustellenabnahme erfolgt – Unser Haus kommt am Dienstag!

Früh am Morgen habe ich mich mit dem FingerHaus-Bauleiter zur Baustellenabnahme getroffen. Die Maße der Kellerdecke lagen innerhalb der vorgeschrieben Toleranz und auch sonst war alles bestens. Damit kann die Hausmontage am Dienstag, den 09. September 2008 erfolgen 🙂

Der Technikraum sollte bis dahin noch gestrichen werden, da man sonst später um die Geräte und Leitungen herumstreichen muss. Ferner müssen wir auch noch für eine provisorische Treppe zum Hauseingang sorgen. Aber das sollte alles machbar sein!
